多彩贵州网讯(本网记者 陈李育 陈鹏 应腾)2月8日,农历正月十五。往年,我们用花灯点亮元宵,而今,我们用宅家的灯,点亮抗疫的光。

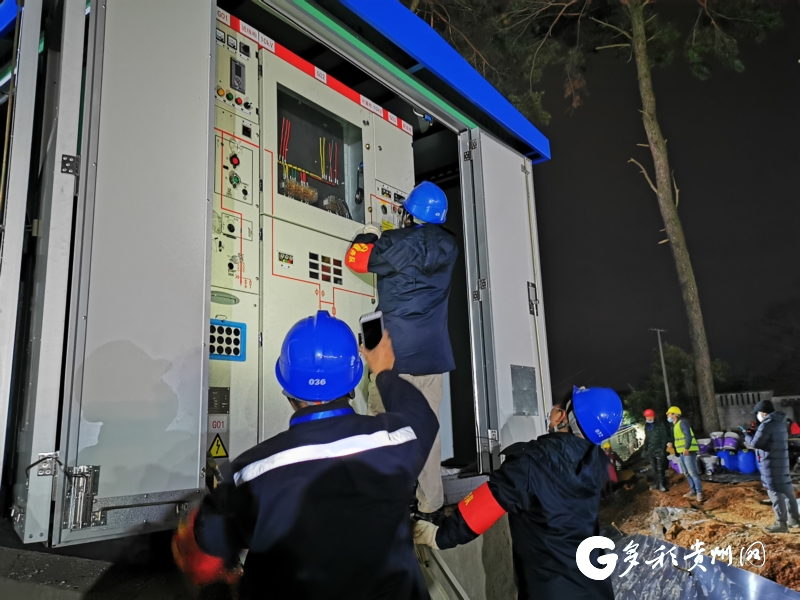

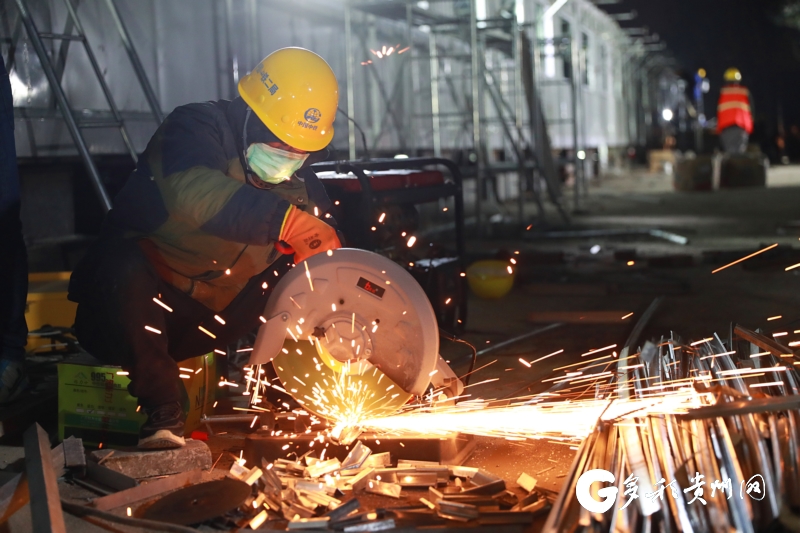

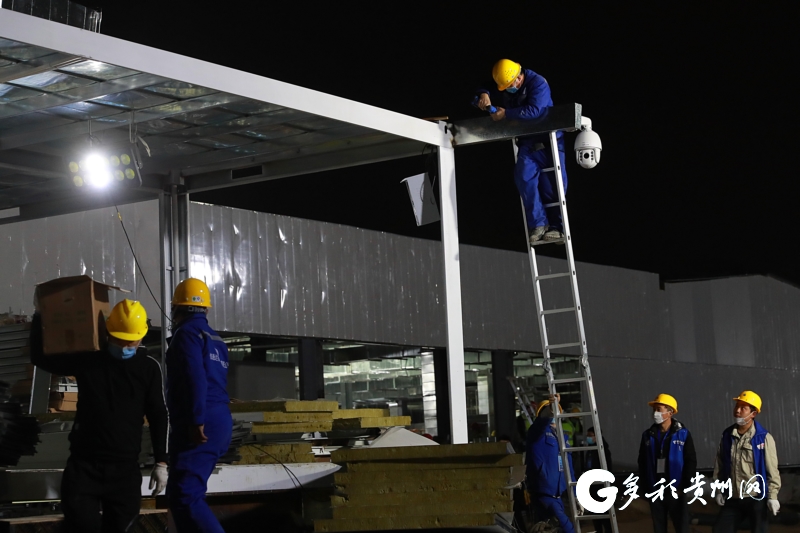

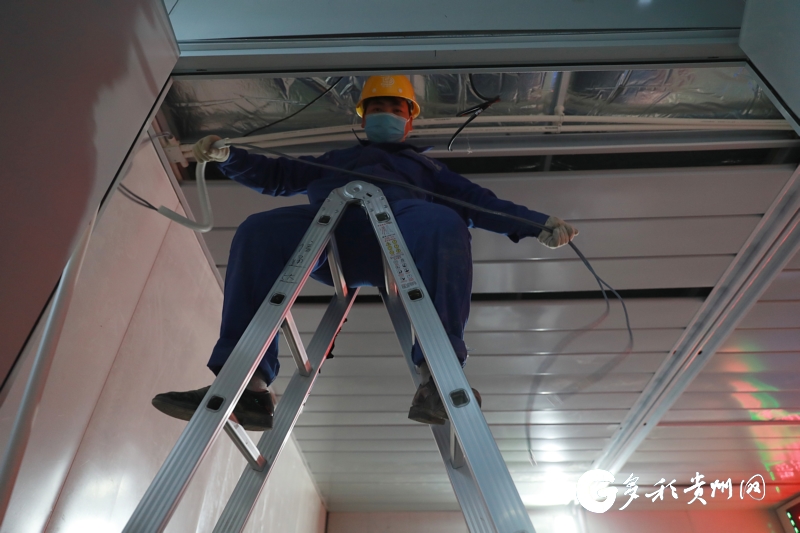

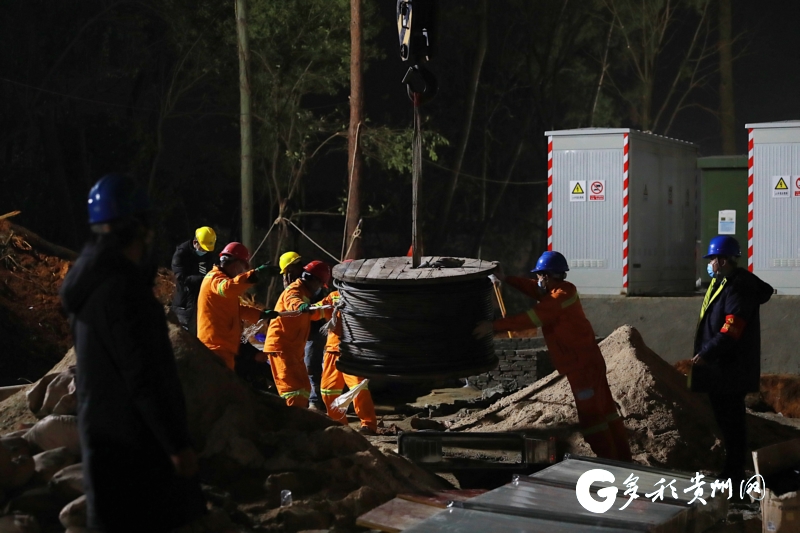

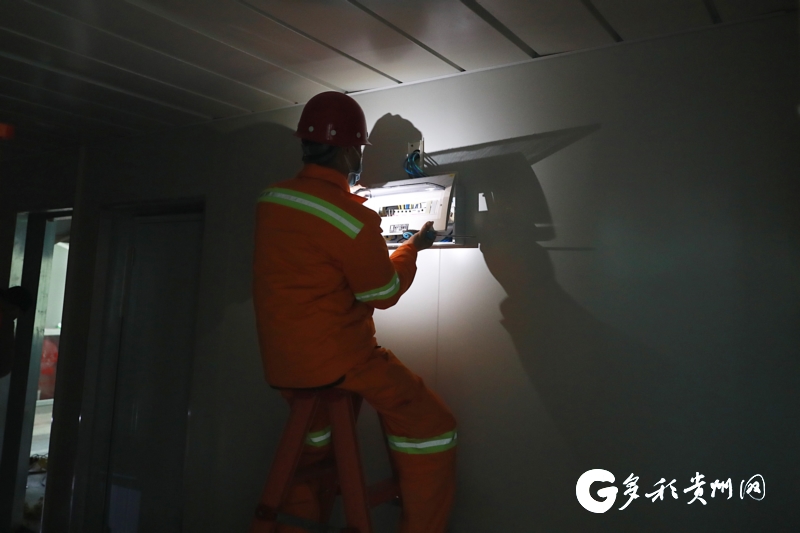

今晚,在贵阳将军山院区项目配电建设指挥部,320名电力工人披星戴月,日月不息,要完成总长30多公里的低压线路安装。也就是说,安装完成后,将军山院区一期工程的全部病房将顺利通电。
1天,完成了整个项目的出图与审核、物资采集和调配;
2天,新装容量为400千伏安配电变压器,并成功送电;
5天,完成变压器环网柜基础修筑及安装工作;
8天,完成了50天常规工程的工作量!
“今年没有大年十五,只有赶工期!战疫情!”说这句话的,是配电建设指挥部工程部副主任段炼,这一星期以来,他每天都冲在前线,目标只有一个——“按时交付!”
“人人都怕感染,就没有人来支援院区建设了!”当有人问“不怕被感染吗?”项目部电焊工孔大哥乐呵呵地回应。在这里,他每天至少工作12个小时,他说,“早点完工,就能早点救人。”
哪有什么基建狂魔,建造奇迹,不过是前线的他们,在咬牙坚持罢了。
有了他们,我们离这场“战疫”的胜利就更近了一些;有了他们,才有了将军山的速度,贵州战疫的力度!
