数九寒天抢抓工期 贵州高效推进服务区充电桩设备建设

  • 时间:

    2022/02/28

  • 来源:

    多彩贵州网

时间:2022/02/28 来源:多彩贵州网

  多彩贵州网讯(记者 张思渝)12月25日,毕节气温接近-6℃,路面凝冻湿滑,山上堆满落雪。为确保九洞天、旱莲花、龙昌坪、响水等15对服务区充电桩在年内全部上线运营,贵州高投服务公司工程管理部工作人员白栖铭带领60名施工人员在沿线高速上加班加点施工。

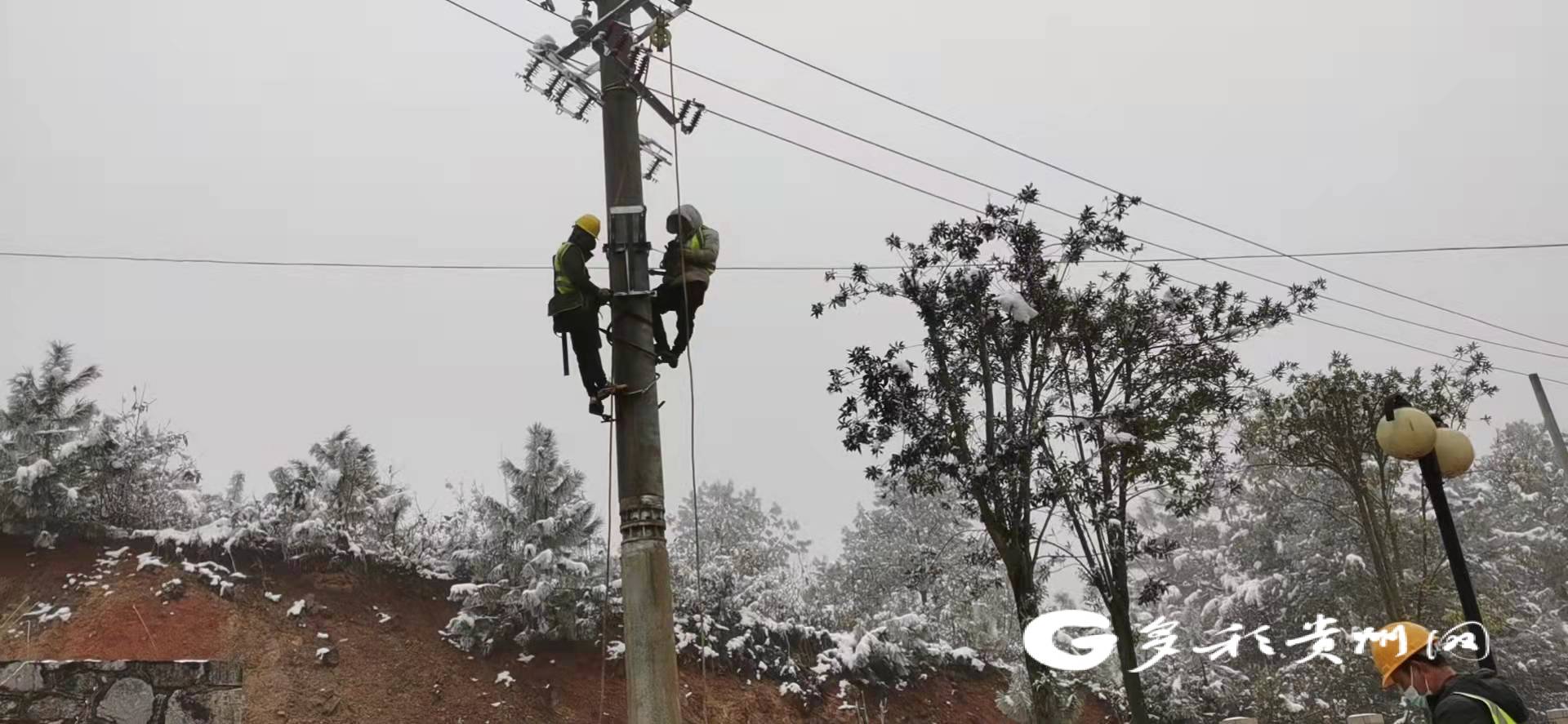

为充电桩安装避雷针和引流线

  “旱莲花服务区是此次施工难点。”白栖铭说,由于原来的线路载荷不够,需在山区中新建一条2.7公里的架空线路,为此,大家吃住在高速,有时在天气恶劣能见度低的情况下也要赶夜路。历时5天,这条架空路线终于接通。

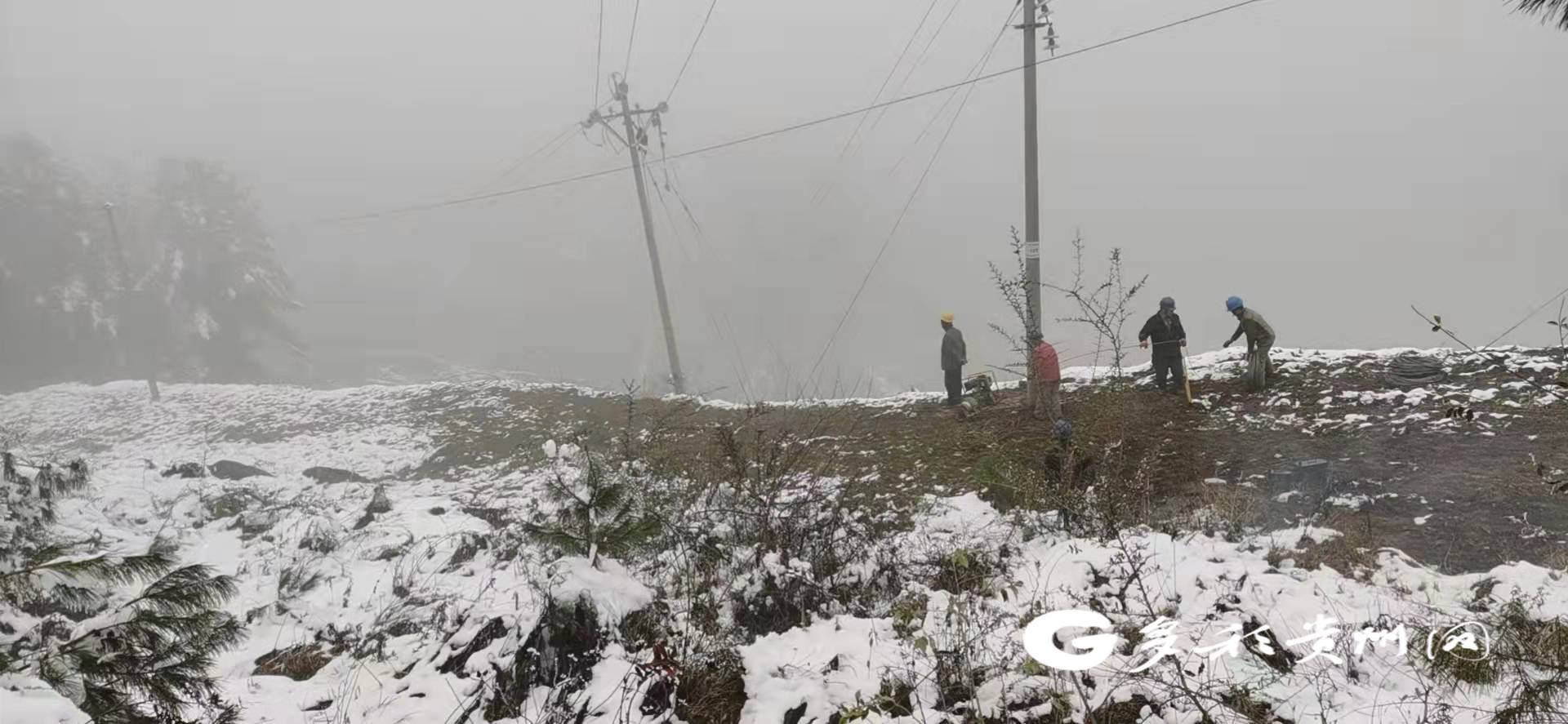

新建架空线路

  截至目前,贵州高投服务公司2021年计划建设投入运营的28.5对服务区充电桩设备中,已完成上线运营了四格单侧、岩脚、贞丰、安龙等13.5对,其中迤那、松坎、肇兴、尚嵇乌江4对服务区充电桩已在2021年9月29日投入运营,为广大新能源车主在“十一”黄金周出行提供了高质量高效率的充电服务。
